Пример строительства одноэтажного дома. Часть 1: Фундамент

Сообщение
Пример строительства одноэтажного дома. Часть 1: Фундамент

Показываем пример строительства небольшого дома из наших керамзитобетонных блоков. Точнее коробки дома – от фундамента до кровли.

Эскиз дома о котором, пойдет речь

Это одноэтажный дом размерами 10,3 на 9,3 метра, построенный в Чувашской республике.

Одноэтажные дома – тренд последних лет

Начнём, как полагается, с фундамента.


Поскольку хозяин дома хотел иметь небольшой погреб, вопрос монолитной плиты в качестве фундамента не рассматривался. Проектантами была выбрана мелкозаглубленная лента с обратной засыпкой пазухов. Ширина ленты – от 30 до 42 см, высота от 1 м до 1,9 м в месте погреба.


В качестве основания погреба была запроектирована монолитная плита высотой 10 см, которая заливалась позже и с прокладкой деформационного шва.

Ход работ

1. Разметка и земляные работы


Для начала была сделана разметка на участке, так называемый “вынос проекта в натуру”, после чего начались земляные работы – снятие плодородного слоя почвы и подготовка траншеи.

2. Геотекстиль и песчаная подушка


В готовую траншею был уложен геотекстиль, который предотвращает перемешивание песчаной подсыпки с естественным грунтом.

Дальше в траншею засыпался песок с последующей проливкой и трамбовкой.

3. Опалубка

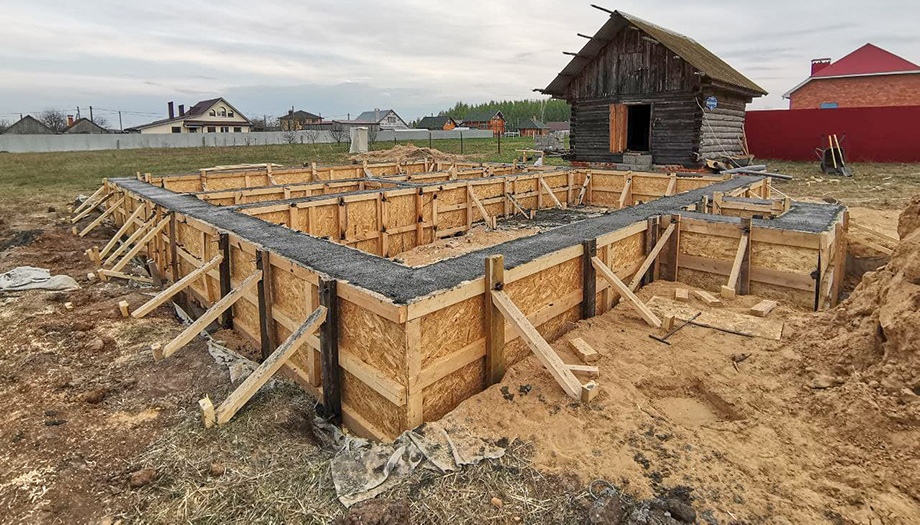

Следующий этап работ – подготовка опалубки. Чаще всего опалубку для фундаментов изготавливают из досок 25*100 мм. Здесь же опалубкой служат ОСП плиты, закрепленные между собой брусом 50*100 мм.

Кстати, когда выкладывали видео с этой опалубкой в ТикТок, то люди с завышенной оценкой собственной оригинальности писали в комментариях, мол “опалубка дороже, чем сам фундамент”.

4. Армирование


Для армокаркаса данного фундамента использована арматура диаметром 12 и 8 мм. Первая для продольных стержней, вторая для поперечных.

Используется шестистерневая схема армирования, а там где погреб и глубина ленты достигает 1,9 м – десятистержневая. Шага поперечных стержней – 40 см.

5. Заливка бетона


После выставления опалубки и подготовки армокаркаса следует этап заливки бетона. Для неё потребовалось 29 кубов бетона марки М-300, которые были заказаны в местном ЖБК.

6. Демонтаж опалубки


На следующий день после заливки была демонтирована опалубка.

Позднее на фундамент была уложена гидроизоляция и монтирован утеплитель.

Спустя месяц после заливки фундамента пришло время следующего этапа строительства – монтажа перекрытий. Об этом в следующей статье.

Комментарии
Участвовать в обсуждениях могут только зарегистрированные пользователи.
А как вообще нужно рассчитать, чтобы в будущем можно было бы поставить еще второй этаж? Не всегда же есть возможность поставить дом полноценный. Бывает, когда строительство идет поэтапное.
24.12.2022 00:13:51
Оставить комментарий
